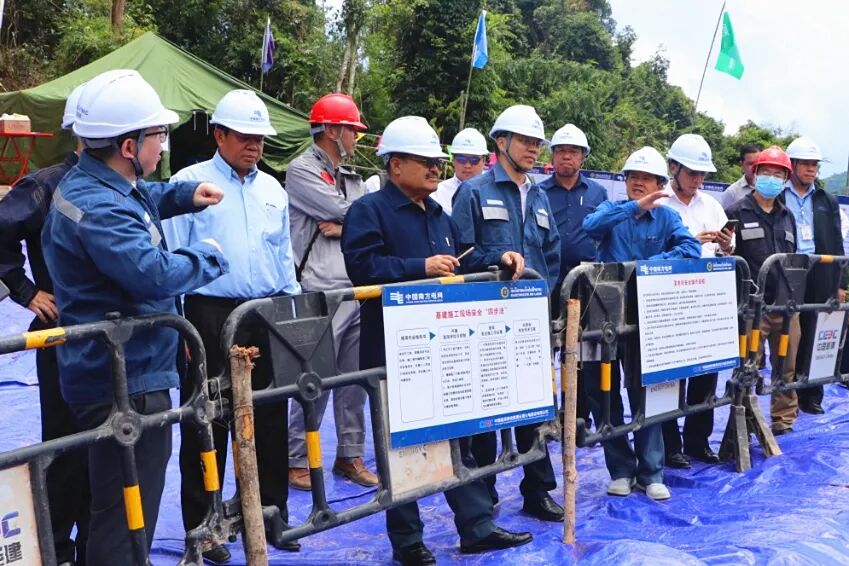

9月15日,老挝能源与矿产部部长、老中友好协会主席坎玛尼∙因提腊一行视察了中老铁路外部供电项目位于老挝万象省万荣县和蓬洪县的施工现场,并召开座谈会听取南方电网云南国际公司关于中老铁路老挝段外部供电项目建设情况的汇报。
坎玛尼高度肯定了南方电网云南国际公司及参建单位为推进中老铁路外部供电项目所做的工作,对全体人员在做好新冠肺炎疫情防控的同时,克服诸多困难所取得的成绩表示祝贺。他强调,要坚决将两国两党一致同意签订并实施的《构建中老命运共同体行动计划》落到实处。他表示,按期、高质量完成中老铁路外部供电项目是当前最重要的任务,老挝能矿部和各省能矿厅将予以全力支持,希望所有参与项目的单位进一步加强沟通、密切配合,共同完成好中老铁路老挝段外部供电项目。
作为保障中老铁路如期通车运营、推进两国基础设施互联互通的关键项目,中老铁路外部供电项目由南方电网云南国际公司与老挝国家电力公司合资成立的老中电力投资有限责任公司负责开展,其线路工程北起老挝琅南塔省,南至老挝首都万象市,将新建20条115千伏输电线路和11个变电间隔,线路全长约257.5千米,计划2021年3月底具备带电投运条件。截至9月15日,项目安全生产形势平稳,未发生任何安全事故事件,各参建单位共计352名中老施工人员保持新冠肺炎“零确诊、零感染”。全线635基线路杆塔已完成基础浇筑447基,正在开展5个变电间隔扩建基础施工,工程总体进度可控在控。
为保障2021年3月的投运目标务期必成,项目开工至今,南方电网云南国际公司严格落实中老两国及上级单位防疫要求,严格遵守人员出入境政策,与当地医院建立联络机制,完善专项应急处置预案并进行演练。针对疫情发展情况,协同各参建方重新梳理、调整安全、质量和进度的管理计划,在确保疫情防控及施工安全的前提下,高质量建设中老铁路外部供电项目。
